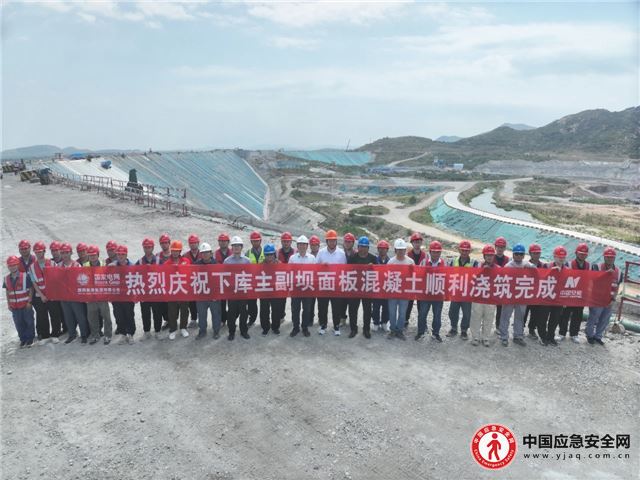

本网讯(通讯员 徐迎华 孙磊)6月13日19时,随着最后一车混凝土料顺利入仓,由中国安能二局承建的山东泰安二期抽蓄电站下水库主、副坝面板浇筑圆满完成,比原计划提前2天。
泰安二期抽水蓄能电站是“十四五”期间国家和山东省规划实施的重大能源基础设施重点项目,是保障山东电网安全经济运行、提高新能源消纳能力的重要工程,是泰安市打造千万千瓦级多元新型储能基地的头号工程。项目位于泰安市徂徕山汶河景区徂徕镇,总投资101.86亿元,电站枢纽由上水库、下水库、输水系统、地下厂房系统和地面开关站等建筑物组成,总装机容量180万千瓦,安装6台30万千瓦可逆式水泵水轮发电机组。
电站建成后以500千伏线路接入山东电网,承担山东电网的调峰、填谷、调频、调相及紧急事故备用等任务,每年可提供清洁电力18亿千瓦时,减少原煤消耗65万吨,减排二氧化碳130万吨、二氧化硫0.87万吨、氮氧化物0.33万吨,经济、社会、环境效益显著,将为泰安市乃至山东省绿色低碳高质量发展注入新活力、增添新动能。中国安能二局主要承担电站主体上、下水库及部分环库公路工程建设任务。

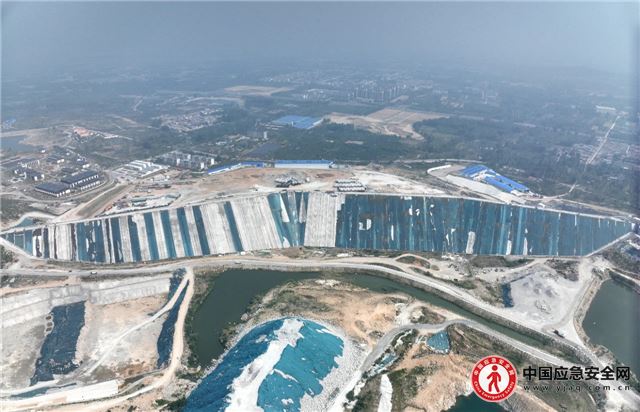

电站下水库主、副坝为钢筋混凝土面板堆石坝,坝顶总长1295米(主坝1010米、副坝285米),面板共分105块,单块板最长100.37米,总浇筑方量4.02万m³,采用无轨滑模进行浇筑,总历时85天。
为确保坝面混凝土浇筑节点目标实现,项目部按照“以日保周、以周保月、以月保年”的工作思路,坚持全面统筹,科学谋划,齐抓共管,多措并举,牢树安全发展理念,严格落实进场人员三级安全教育培训、班前会及危大工程安全技术交底、旁站监督等安全管理和质检人员24小时旁站制度,克服了坡比陡、工序多、坝面窄、风险大等诸多困难,确保了施工安全无事故。坚守“试验先行、首件认可、样板引领、持续提高”的质量管控原则,严控混凝土拌和、运输、入仓、振捣、收面、养护等环节,有效提升了坝面混凝土质量和外观形象,为坝面混凝土顺利完成和下水库蓄水验收奠定了坚实基础。
下一步,项目部将紧盯蓄水验收目标不放松,进一步加强工作统筹,全力以赴抓好安全、进度、质量和效益管理,着力打造精品工程,为服务地方经济社会发展和国家能源战略贡献力量。
