国内首次实施“特高压跨特高压”密集交叉施工 中国安能二局顺利完成陕皖特高压河南段“三连跨”

2025-05-06 16:50:15    来源:应急安全网

本网讯(通讯员 徐迎华 郭丰润)五一劳动节期间,由中国安能二局承建的陕北-安徽±800特高压直流工程(豫4标),正在进行关键性节点建设工作,国内首次在同一标段内实施的“特高压跨特高压”密集交叉施工。5月4日,随着现场工作负责人向工作许可人汇报长南1线停电工作终结,标志着继陕武线、豫阳线之后,陕北-安徽±800千伏特高压直流线路工程成功完成全部三条特高压线路跨越任务。

陕皖特高压工程是我国构建新型电力系统、建设新型能源体系战略部署的重点工程,该工程线路全长1069公里,总投资超200亿元,可有力带动上下游产业链协同发展,并对促进就业产生显著效益。该工程预计于2026年建成,投运后每年将向华东地区输送电量超360亿千瓦时,其中可再生能源电量占比超50%,可替代华东地区煤炭消费约1400万吨。中国安能二局承建的陕北-安徽±800千伏特高压直流线路工程(豫4标)线路路径长度共123.885km,新建铁塔236基。

此次跨越施工,豫4标在34天内连续跨越1000千伏豫阳线、±800千伏陕武线和1000千伏长南I线共3处特高压线路。这是国内首次在同一标段内实施“特高压跨特高压”密集交叉施工,不仅刷新了全国特高压工程密集交叉施工的强度和难度纪录,也为陕皖直流工程的按期建成投运及其效益的发挥奠定了坚实基础。

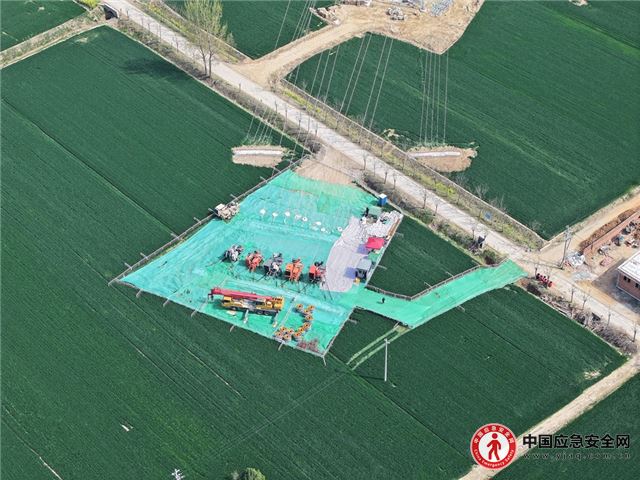

在电网建设领域,跨越施工本就是块“硬骨头”,而此次施工的复杂性更甚,不仅施工窗口期仅有一次,且需在4月1日至5月4日分三个阶段连续完成3次跨越,60多道复杂工序环环相扣。作业人员在150余米高的特高压杆塔上开展放线作业,以毫米级精度跨越“电力动脉”,全程无成熟经验可借鉴,无论是技术实操还是现场管理,都面临前所未有的挑战。

面对“时间紧、任务重、无先例”的困境,项目团队在新年复工后就制定了陕皖项目部跨越工作备忘录,对班组资源投入、专项方案论证、甲供材料供应、工期等细化安排,对标对表推动落实。一次性投入10个组塔班组,并在30天内完成了跨越档21基铁塔组立任务,并按时完成提前跨越段转序。足量投入施线班组前期筹备,投入全新放线工器具,充分借力“刚性组织+柔性智慧”管理模式,柔性专家组在方案优化上提供了有力支撑,专业保障组在各方关系上精准协同,为圆满完成专项跨越施工任务奠定了坚实基础。

目前,项目施工已进入冲刺阶段。项目部将认真总结梳理本次密集跨越的实践经验,持续发扬“水电铁军”精神,严抓安全、严控质量,高标准推进后续工程建设,早日实现陕皖特高压直流工程投产发电,提升电力供应水平,推动绿色转型发展。

[编辑:肖文静]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为中易应急科技研究院合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677  15811513338
电话:010-85795675
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介| 组织架构| 版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:现代职业教育研究院应急安全人才教育专家委员会  主办单位:中易应急科技研究院

违法和不良信息举报电话:18910092677  广播电视节目制作经营许可证:(京)字第24430号

京ICP备19022393号  京公网安备11010802044688号

版权所有:北京匡正应急科技有限公司 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
